Advieswerkzaamheden opheffen barrière stuw Stokkenspiek

Projectgegevens:

Periode: januari 2023 - februari 2024

Opdrachtgever: Waterschap Vechtstromen

Betrokken TAUW adviseurs:

  • Sybren Boukema
  • Elza van der Meer

De opgave

Het project 'Opheffen barrière Stuw Stokkenspiek' had als doel om de barrière bij de stuw op te heffen. De stuw had een peilregulerende functie voor zowel het Omleidingskanaal als de Dinkel. Door het grote peilverschil konden vissen en andere waterfauna de stuw niet passeren.

Het doel van de opdracht was om te komen tot een goed onderbouwde keuze om deze barrière op te heffen. De randwoorwaarden waren dat het peil van het Omleidingskanaal gereguleerd moest blijven en dat er een bijdrage moest worden geleverd aan de Kaderrichtlijn Water (KRW) en het Vismigratienetwerk Rijn Oost. De gemaakte keuze vormde legde de basis voor een definitief ontwerp.

Deze opgave rondom stuw Stokkenspiek is onderdeel van een groter plan voor de optimalisatie van de KRW-opgave in het Beneden Dinkel gebied. Het opheffen van de barrière draagt bij aan een groter ecologisch verbindingssysteem in en langs de Dinkel. De vispassage, die een groot deel van het jaar als hoofdloop functioneert, is van toegevoegde waarde voor het gehele systeem en draagt bij aan het Vismigratienetwerk Rijn Oost.

De oplossing

Om tot een ontwerp te komen is aan verschillende uitgangspunten, wensen en randvoorwaarden voldaan. De uitgangspunten behelzen de beschikbare grond, het handhaven van het peil van het kanaal, het voorkomen van verdroging op de percelen langs de Dinkel, het naleven van de wateroverlastnormen, en de oplossing moest passen binnen de opgaven voor de KRW.

Naast deze uitgangspunten speelden ook specifieke ontwerpeisen met betrekking tot hydrologische, ecologische en civieltechnische eisen een rol. Bovendien moest het ontwerp voldoen aan een aantal eisen en randvoorwaarden van derden, waarbij de wensen van de klootschietvereniging opvielen. In het uiteindelijke ontwerp zijn de ideale omstandigheden voor de klootschietsport gewaarborgd.

Tijdens dit project heeft TAUW de fasen van schetsontwerp (SO) en voorlopig ontwerp (VO) doorlopen. Vervolgens is er een Voorkeursalternatief (VKA) gekozen en uitgewerkt naar een definitief ontwerp (DO).


SO-fase (Schetsontwerp)

In de SO-fase zijn de volgende stappen doorlopen:

  • Kostenraming volgens de Standaard Systematiek Kostenramingen (SSK-raming)
  • Grondbalans
  • Vergunningenscan
  • Conditionerende onderzoeken
  • Effectenberekening voor oppervlaktewater en grondwater.


Bij aanvang van de SO-fase is een eerste vergunningenscan per scenario opgesteld. Dit gaf vroegtijdig inzicht in de benodigde vergunningen, procedures en doorlooptijden. De invoering van de Omgevingswet was een onzekere factor. Daarom is besloten de vergunningenscan op te stellen op basis van zowel de oude als de nieuwe Omgevingswet, om zo verrassingen door wetswijzigingen te voorkomen.


Keuze van het Voorkeursalternatief (VKA)

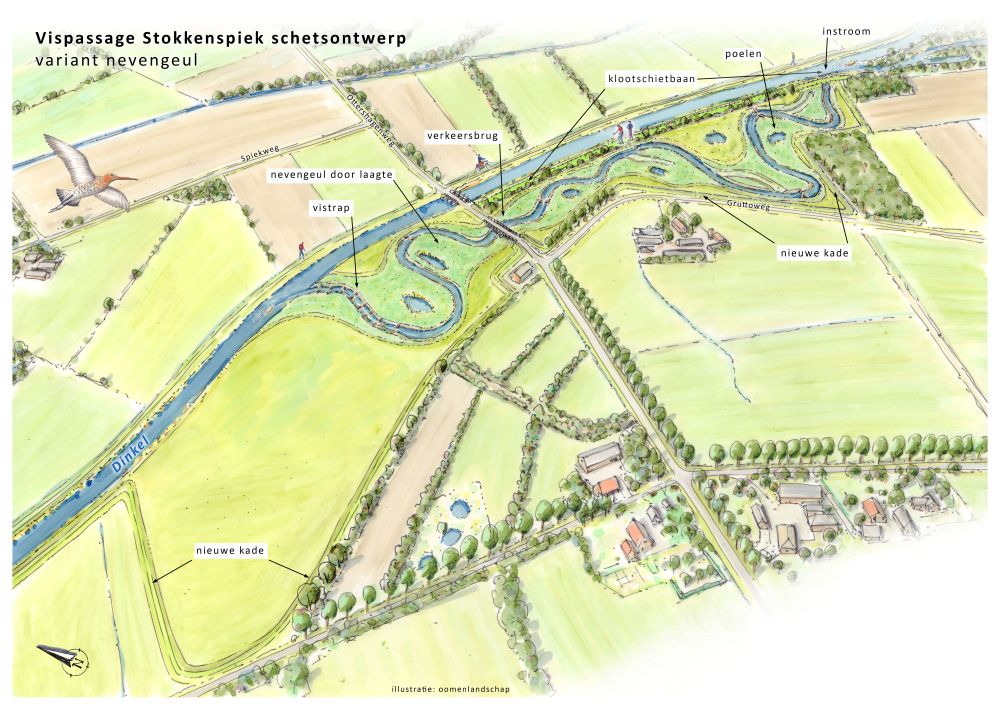

Om het kiezen van het VKA objectief te maken, is een MultiCriteria Analyse (MCA) uitgevoerd met behulp van een afwegingsmatrix. Hierbij zijn twee hoofdoplossingen beschouwd: één die binnen het stroomprofiel plaatsvindt en één die daarbuiten plaatsvindt. Beide oplossingen hadden twee varianten, die varieerden in:

  • Het al dan niet verwijderen van de bestaande stuw
  • Het al dan niet plaatsen van drempels
  • Het aanleggen van een nevengeul


Uiteindelijk is het VKA door de opdrachtgever (OG) vastgesteld.


VO-fase (Voorlopig Ontwerp)

In de VO-fase zijn de volgende stappen uitgevoerd:

  • Het opstellen van een Voorlopig Ontwerp (VO)
  • Het actualiseren van de vergunningenscan op basis van het gekozen VKA het uitvoeren van de benodigde conditionele onderzoeken: archeologie, ecologie, aanvullend bodemonderzoek en asfalt onderzoek
  • Het opstellen van een SSK-raming, grondbalans en een Klant Eisen Specificatie (KES).


Tijdens dit project hebben we samengewerkt met partners als Van Dijk hydrologie, visexpert Martin Kroes en Dirk Oomen (landschapsarchitect BNT) voor de schetsvisualisaties.​


Het resultaat

Tijdens de DO fase hebben we eerst een DO opgesteld en vervolgens verwerkt in een 3D-visualisatie. Dit stelde ons in staat om samen met de opdrachtgever sneller en beter tot een gedragen ontwerp te komen. Voor de omgeving konden we aantrekkelijke visualisaties tonen in plaats van technische ontwerpen.

Tijdens de realisatie van de projectdoelstellingen is de haalbaarheid
voortdurend gemonitord. Dit betekende in de praktijk dat verder is gekeken dan enkel het DO. De planning is doorgetrokken tot en met de uitvoering, waarbij we continu zicht hielden op de haalbaarheid en vergunbaarheid.

Aanvullend is er een Aeriusberekening opgesteld voor de realisatie van dit project. Deze berekening geeft de (on)mogelijkheden aan voor het uitvoeringscontract met de aannemer.
