Ontmantelen glasvezelkabel in Noordzee en Waddenzee

Projectgegevens:

Periode: 2020-2025

Opdrachtgever: McMahon Design & Management i.o.v. euNetworks

Betrokken TAUW adviseurs:

  • Frank Vrenken
  • Konrad Lüftner

Opdrachtomschrijving

De bestaande glasvezelkabels in de Noordzee zijn ongeveer 20 jaar oud en naderen het einde van hun levensduur. Een van de buiten gebruik gestelde glasvezelkabels is de zogenaamde TGN-NER kabel van euNeworks. Deze kabel loopt van Eemshaven naar het Verenigd Koninkrijk. Van 2020 tot 2025 heeft TAUW ondersteuning geboden bij de voorbereiding van de ontmanteling van deze kabel.

Het project omvatte het verwijderen van de kabel vanaf de Beach Manhole (BMH) in Eemshaven tot aan de Nederlandse 12-nautische mijlsgrens (territoriaal water). Voor de uitvoering van dit project heeft euNetworks McMahon Design & Management (MDM – hoofdkantoor in Dublin) ingeschakeld. MDM heeft TAUW gevraagd om ondersteuning te bieden bij het aanvragen van alle relevante vergunningen voor de ontmanteling van de kabel van Eemshaven tot aan de Nederlandse 12-nautische mijlsgrens. TAUW heeft een breed scala aan milieukundige adviesdiensten geleverd tijdens dit project.


Werkzaamheden TAUW

De werkzaamheden van TAUW omvatten:

  • Het uitvoeren van een bureaustudie om benodigde vergunningen, meldingen en andere belangrijke toestemmingen (evenals bijbehorende onderzoeken) voor het verwijderen van de kabel in beeld te kunnen brengen.

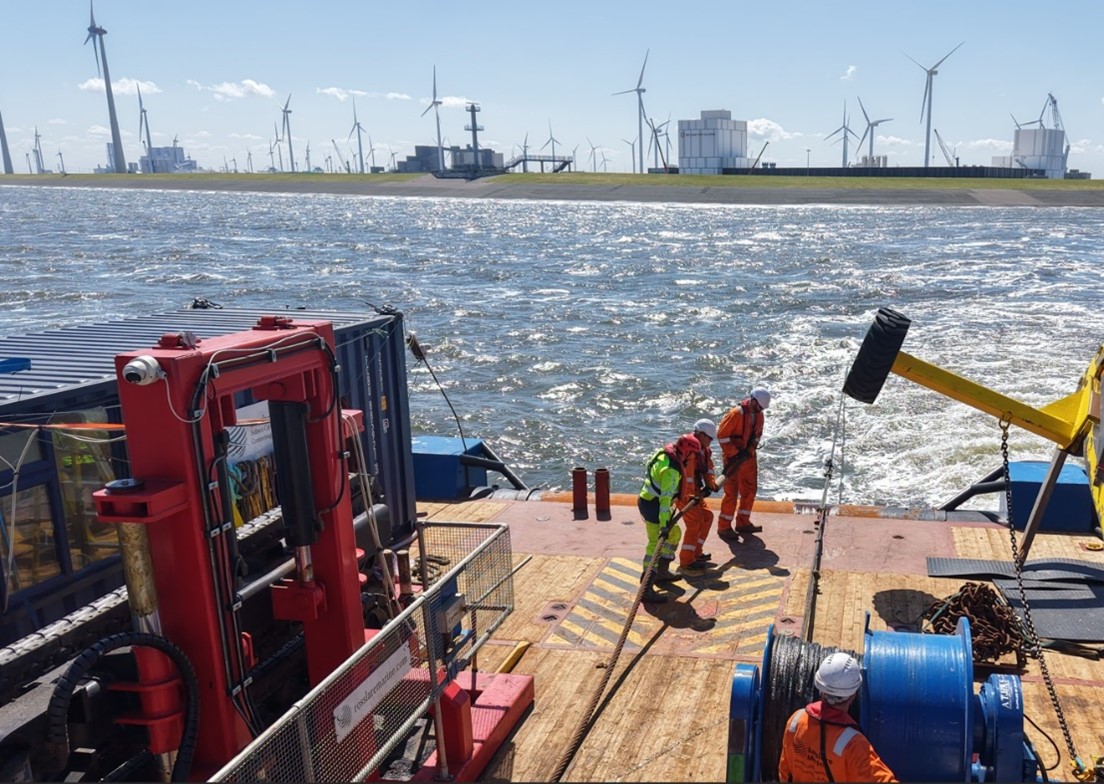

  • Een locatiebezoek om de huidige status van de BMH vast te leggen.

  • Het voeren van meerdere online overleggen met bevoegde gezagen (waaronder met gemeente, Waterschap, Provincie, Rijkswaterstaat en het Ministerie van Landbouw, Natuur en Voedselkwaliteit -LNV- evenals met de Duitse autoriteiten), om de ontmanteling te bespreken en inzicht te kunnen krijgen in de vigerende regelgeving en benodigde vergunningen.

    Aangezien de kabel zich bevond in de Eemsmonding, een gebied dat valt onder een verdrag met Duitsland (betreffende toegang tot de scheepvaart in Duitsland), heeft TAUW nauw contact onderhouden met de bevoegde autoriteiten in zowel Nederland als Duitsland om de uitvoering van de werkzaamheden te kunnen coördineren.

  • Het aanvragen van vergunningen en het verkrijgen van de nodige goedkeuringen voor de uitvoering van de werkzaamheden, waaronder: goedkeuring van het werkplan gerelateerd aan de watervergunning, vergunning in kader Scheepvaartreglement Eemsmonding (SRE), Wabo-vergunning, positieve weigering op natuurvergunningen, provinciale vergunning met betrekking tot aangewezen stiltegebieden, ProRail-vergunning en meldingen aan zowel Duitse als Nederlandse maritieme autoriteiten.

  • Het in kaart brengen van belanghebbenden om hun belangen en invloed met betrekking tot het project te evalueren, wat zorgt voor effectieve communicatie en samenwerking gedurende het proces.
  • Het uitvoeren van een ecologische quickscan om de mogelijke milieueffecten van de kabelverwijdering te beoordelen.


Gedurende de voorbereiding van de daadwerkelijke uitvoering (van 2020 tot 2025) was TAUW verantwoordelijk voor de coördinatie met de relevante bevoegde gezagen, om te zorgen voor naleving van regelgeving en een vlotte voorbereiding van het project. Deze voortdurende afstemming was van belang om de ecologische uitdagingen te kunnen overkomen en om voortdurend te kunnen blijven voldoen aan alle wet- en regelgeving.

Samenwerking

Gedurende het ‘TGN-NER Decommissioning’ project heeft TAUW een nauwe en samenwerkende relatie onderhouden met de opdrachtgever MDM (in opdracht van euNetworks). Regelmatige communicatie en coördinatieoverleggen hebben de uitwisseling van informatie en feedback vergemakkelijkt, zodat de projectdoelen efficiënt zijn gehaald. TAUW heeft actief met de opdrachtgever samengewerkt in alle fasen van het project, van de eerste planning tot de voorbereiding en indiening van vergunningaanvragen en heeft zo een partnerschap opgebouwd dat steunt op transparantie en vertrouwen. Deze samenwerkingsaanpak was essentieel om de complexiteit van het proces te kunnen doorgronden en succesvolle resultaten voor alle betrokken belanghebbenden te kunnen bereiken.

“Tauw were an excellent partner to work with on the permitting of the TGN Decommissioning project in the Netherlands, providing reliable advice and high quality work and support throughout the project.”​ - Rory Ryan, Project Engineer, MDM


Resultaat

TAUW heeft verschillende vergunningaanvragen voorbereid en ingediend, waaronder watervergunningen, vergunningen op basis van de Natuurbeschermingswet, Wabo-vergunningen en aanvullende meldingen. Alle benodigde vergunningen zijn uiteindelijk verleend, waardoor de ontmantelingswerkzaamheden uiteindelijk in mei 2025 uitgevoerd zijn.
